桂东县融媒体中心5月19日讯(记者 黄莎娜)作为2023年全市重点项目之一,我县首个集中式(共享)储能电站正在紧锣密鼓建设中,项目预计今年6月中上旬调试并网发电。

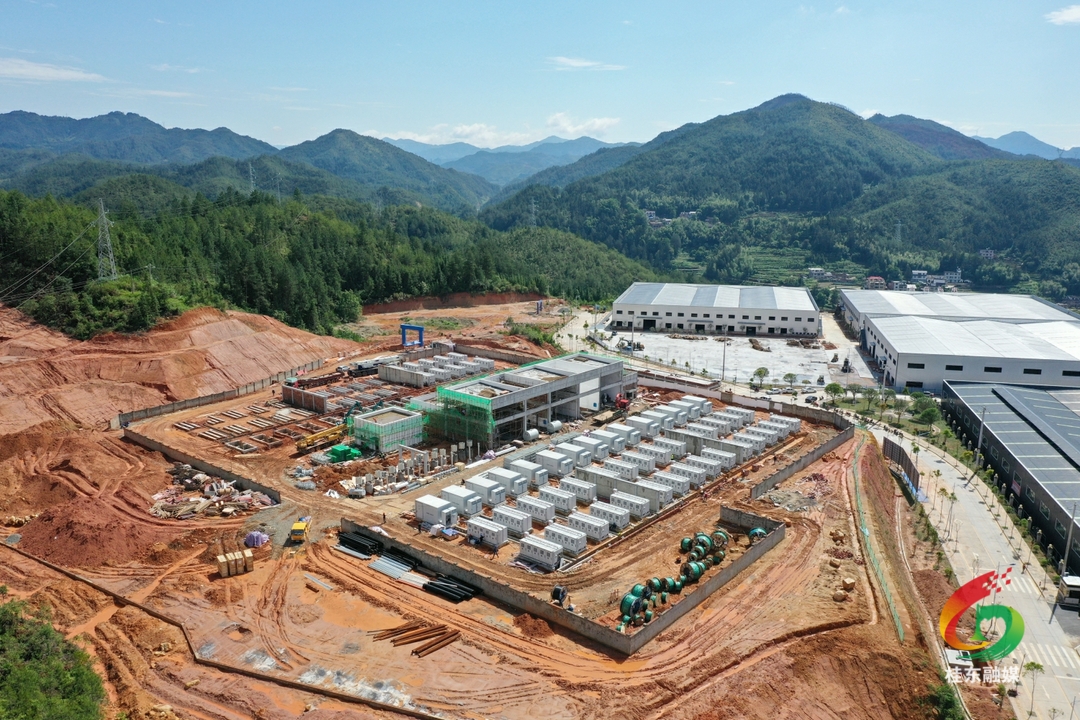

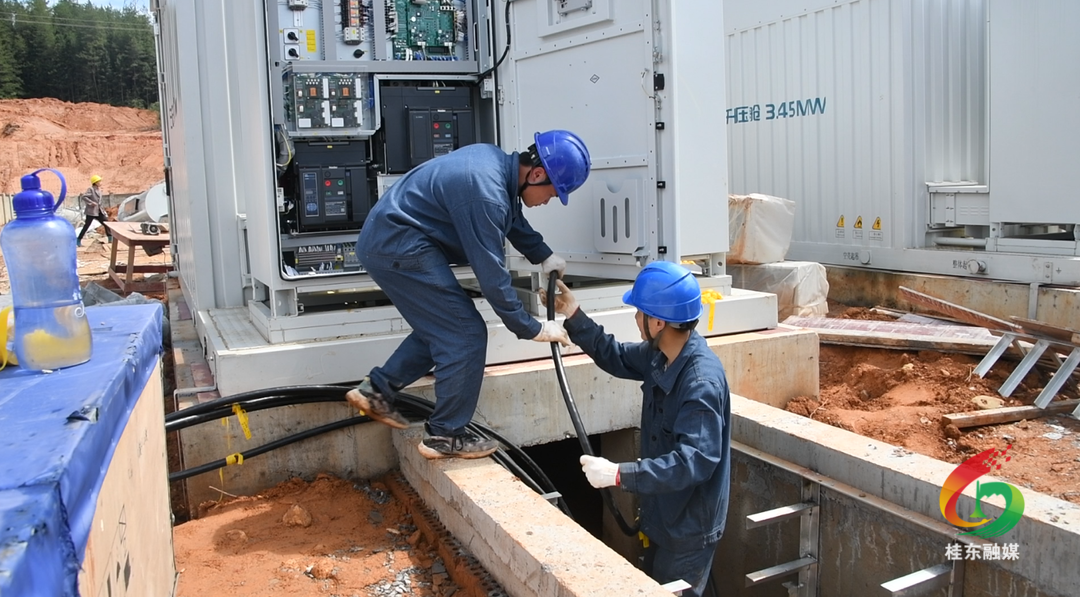

走进我县100MW/200MWh共享储能电站项目施工现场,储能仓整齐伫立、工程车辆往来穿梭,工人们正在进行电缆沟砌筑和电线铺设工作,现场一派热火朝天的景象。

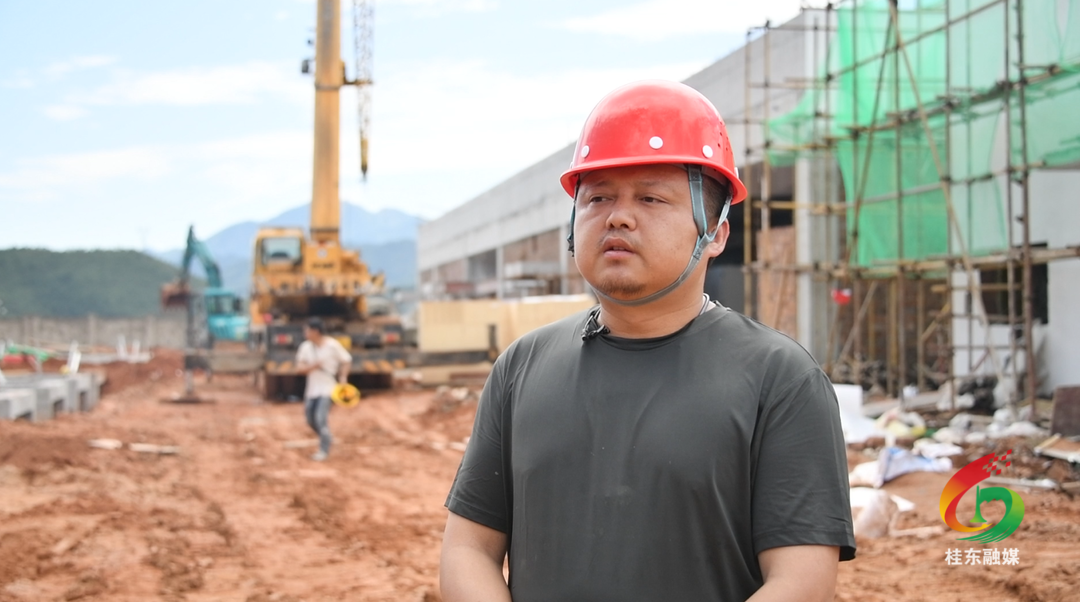

共享储能电站项目负责人王申:目前项目土建及电器施工人员共计100余人,土建主体工程已完成90%,已进入收尾阶段,电器施工工作仍在继续过程中。

据了解,我县共享储能电站项目在县产业开发区大塘园区内,项目用地面积约43亩,投资额约4.45亿元,电站规划总装机规模100MW/200MWh,站内设60个电池舱,30个PCS交直转换舱,主要功能以调峰为主,兼备次调频、AGC 、AVC黑启动等功能,有助于电网提高供电能力和安全稳定输送,更好满足县域居民和园区企业用电,预计可实现年调度量7000万千瓦时,年产值达1亿元,年纳税额400万元以上。
共享储能电站项目负责人王申:计划在5底完成电器安装工作,6月初开始电器调试及重要设备的测试工作,计划在6月中旬项目投运正式使用。
